Monte Rizzo – Construcciones CFC – Avance – Agosto 2021

Para el equipo en obra de Construcciones CFC es motivo de orgullo poder contarte que culminamos la construcción de la torre 1. Aunque hemos tenidos algunos contratiempos, nuestro compromiso sigue firme en la construcción de la vivienda de tus sueños.

En nuestra etapa 2 estamos terminando las obras de mitigación, con esto obtendremos el permiso de ventas y podemos radicar toda la documentación para decretar el punto de equilibrio. Después de decretado, iniciamos la construcción.

Así vamos en la torre 2:

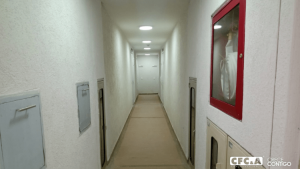

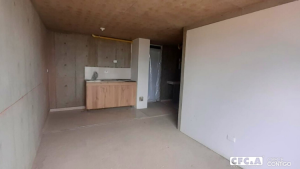

Estamos terminando la pintura y las dilataciones del punto fijo de los piso 11 y 12 . También, estamos en la instalación de las puertas del chut de basuras y la instalación de los medidores de gas. Iniciamos el montaje del sistema de detección de incendio en punto fijos.

Así vamos en urbanismo:

Contamos con un 100% de:

  • Portería
  • Cuarto de basuras
  • Tanque de agua potable
  • Red contra incendios

Debido al mal tiempo, tenemos un avance del 70% en el asfaltado de los parqueaderos de la torre 1 y 2 el cual esperamos poder terminar pronto ya que tenemos disponibilidad del material.
