Avance Bambú – Etapa 4 -Construcciones CFC – Jamundí 2022 (2)

El personal en obra está comprometido con el cuidado de cada detalle en la construcción de la vivienda de tus sueños. Por eso, nos complace compartir el avance que tenemos en nuestro proyecto Bambú etapa 4B.

De esta etapa, la estructura se encuentra en un 88% de avance en la ejecución. Este avance se ve de la siguiente manera:

  • Manzana 1 (10 casas): 100%.
  • Manzana 2 (10 casas): 100%.

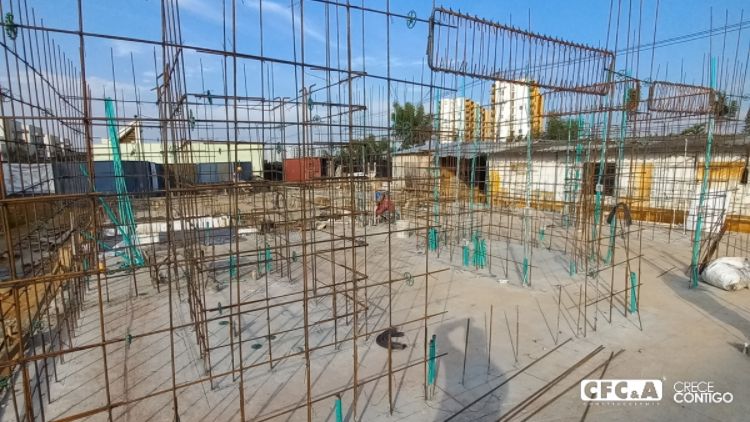

  • Manzana 3 (4 Casas): 28%.

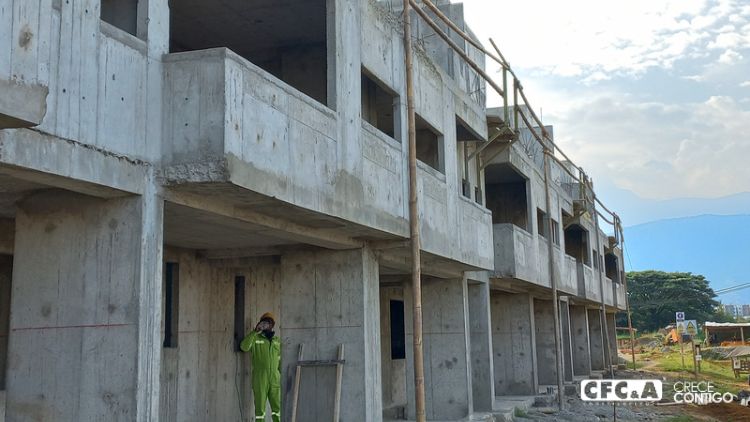

En los resanes contamos con un avance del 45% y en la cubierta tenemos una ejecución del 63%.
